近日,隨著最后一道焊口完成焊接,標志著日嵐天然氣管道遷改工程順利接駁。
該項目是支持沈海高速兩城至汾水段改擴建而實施的管道遷改工程。本次遷改管道總計869米,為配合沈海高速兩城至汾水段改擴建工程順利推進,保障管道安全切割遷改,天然氣公司高度重視、周密組織,主要負責同志親自掛帥、靠前指導,成立由施工、技術、安全、運營等多個部門組成的工作專班,制定詳細方案明確任務、責任到人,確保了整個管道遷改工作安全高效圓滿完成任務。

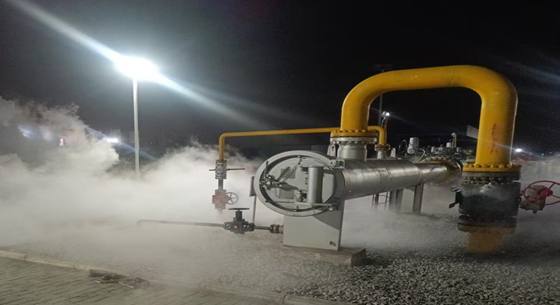

發揮氣量協調機制。上下聯動,主動協調上游中石化核減遷改期供氣指標,運用智慧燃?xì)夤芾砥脚_(tái)實時監測管網主要運行參數,及時、精準、有效地掌握對下游用氣的影響。同時,按計劃降低日嵐長輸管道壓力,從2.7Mpa遞減至0.6Mpa,最大限度抽取管存氣量20萬余方,降低管道排放量。

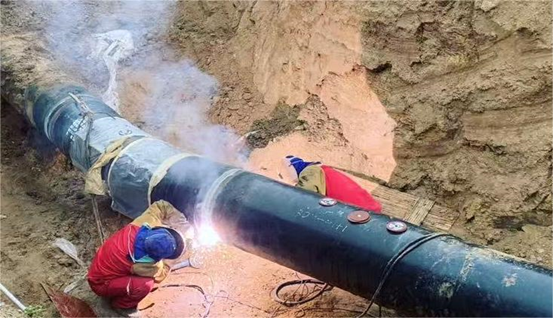

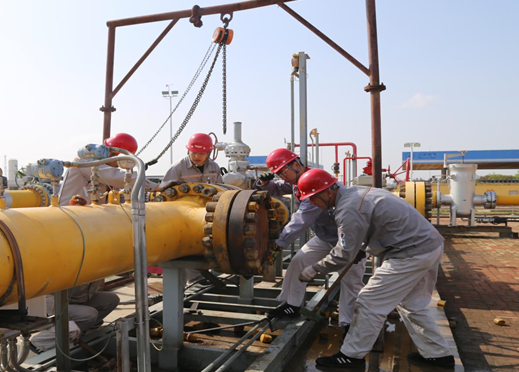

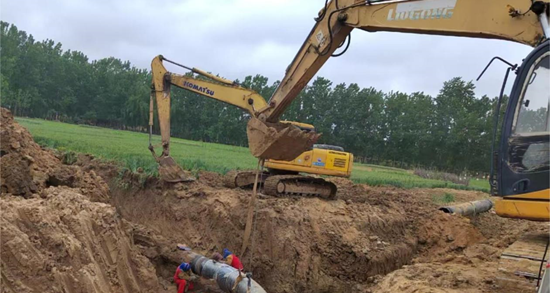

嚴格遷改作業管理。面對時間緊、任務重、夜間施工能見度低等不利因素,黨員帶頭攻堅,接連開展了單向閥摘除閥瓣、天然氣放散置換作業。項目建設、監理、施工、檢測密切配合,嚴控管溝開挖、去除防腐套、管道對接、焊接、探傷拍片等10余道工序,公司技術人員和安全管理人員全程參與,確保全過程安全可控。通過采取分段施工的方式,最大程度避免降雨帶來的影響,先后完成的6處焊接管口無損檢測均合格。
5月10日,城西門站恢復日嵐長輸管線的輸氣。作為沈海高速兩城至汾水段改擴建工程中的“卡點”“堵點”,本次日嵐長輸管道的成功遷改從停氣到通氣僅歷時72小時,為沈海高速兩城至汾水段改擴建工程建設按下“加速鍵”,對完善魯東南地區綜合交通運輸體系、促進區域經濟協調發展具有重要意義。
